Date de pulication : 09 / 09 / 2024
– SEMAINE DU 9 SEPTEMBRE – LES TRAVAUX DE LA RECHARGE DE PLAGE
Partager


TRAVAUX RÉALISÉS LA SEMAINE DERNIÈRE :
- Poursuite des réparations de l’émissaire PP1 : forage pour l’installation des tiges d’armature, pose du coffrage, et pompage du béton.
- Aménagement du chemin d’accès entre la place Flavie-Drapeau et la zone de travaux de l’émissaire PP1, finalisant ainsi l’accès sur la plage entre le ruisseau Lebrun et la rue Chouinard.

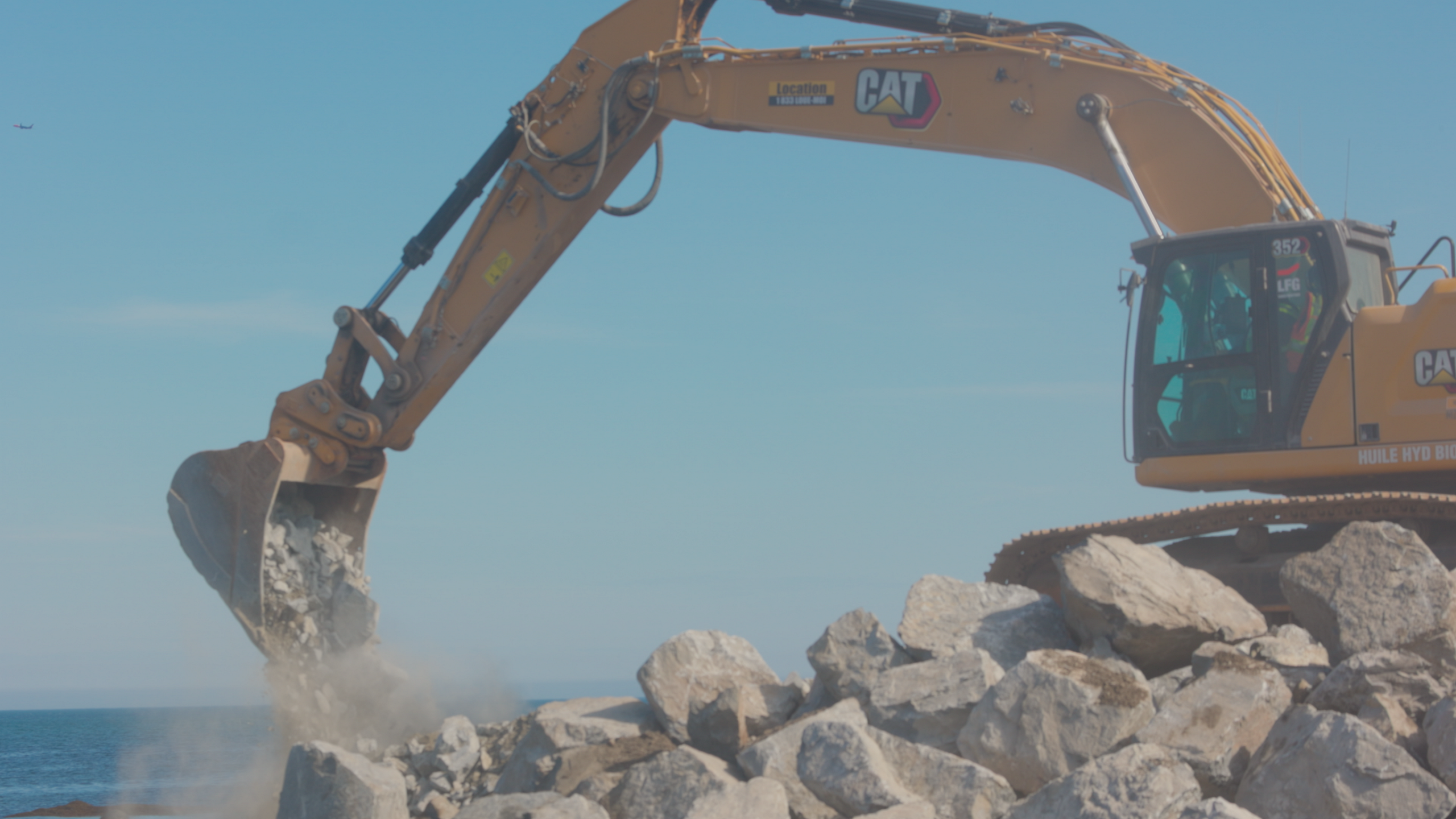

- Continuation de la construction de l’épi rocheux à l’est du ruisseau Lebrun.
- Poursuite du nettoyage de la plage, incluant l’enlèvement des algues et du bois de grève.
- Début du retrait des obstacles dans la zone de travaux, notamment le démantèlement des escaliers et des clôtures.
TRAVAUX EN COURS – SEMAINE DU 9 SEPTEMBRE :
- Finalisation de la construction de l’épi rocheux au ruisseau Lebrun.
- Début de la recharge de la plage depuis le ruisseau Lebrun vers l’est. La vitesse de progression sera évaluée après quelques jours de remblai.
- Poursuite et achèvement des travaux de réparation et de prolongement de l’émissaire PP1 : pose des tiges d’armature, bétonnage, installation du tuyau, puis retrait du batardeau (digue temporaire).
- Poursuite du nettoyage de la plage, avec l’enlèvement des algues et du bois de grève.
ÉLÉMENTS À CONSIDÉRER :
- Augmentation du camionnage sur la plage entre le ruisseau Lebrun et le chemin d’accès au 542, route de la Mer. Les camions entreront par le chemin d’accès à la Rose des vents et sortiront par le chemin d’accès au 542, route de la Mer.
